在家庭装修的时候,很多人都会选择安装吊顶,因为漂亮的吊顶装饰,不仅可以遮挡房间的线路管道,还能让天花的造型更加精致,使整体空间更富有层次感。一般情况下,我们是根据房屋空间具体的面积和层高,来确定吊顶的形式的,不同形式的吊顶有着不同的施工工艺。今天小编就为大家分享轻钢龙骨吊顶工程施工工序和工艺,一起来看看吧!
轻钢龙骨吊顶工程施工工序
弹线、固定吊挂件杆、安装边龙骨、安装主龙骨、安装次龙骨、安装面板、封板成活
1、定位弹线
(1)木工进场后,施工前先检查基层结构的梁,楼板底部并清除障碍物。
(2)然后复核梁底与板底的标高尺寸和设计的标高尺寸有无矛盾和差错。
(3)依据设计图纸,在顶部弹出龙骨位置线。主龙骨应平行房间短跨布置。
(4)主龙骨间距依照设计图纸要求,当设计无要求时,间距不超过1200mm。
(5)吊杆距墙边距离不大于300mm,距离不够时应增加吊杆,如遇过梁、管道等,固定位置可调整,位置调整后间距不能超过1200mm。
2、固定吊挂杆件
(1)打孔

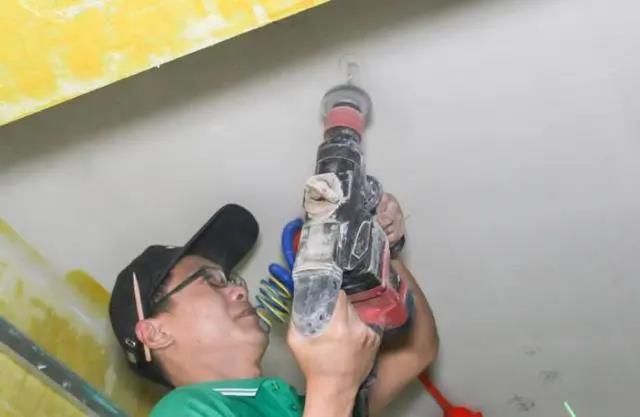

①使用电锤进行吊点打孔
②吊点安装间距取决于吊顶所需承受的荷载,需按设计要求设置打孔。当设计无要求时,打孔间距不超过1200mm。首排孔离墙距离不超过300mm。

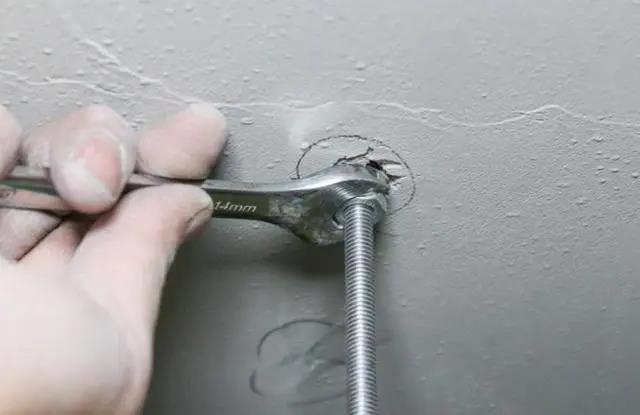

(2)安装膨胀螺栓,顶部吊顶严禁使用木楔子固定,必须使用膨胀螺栓。

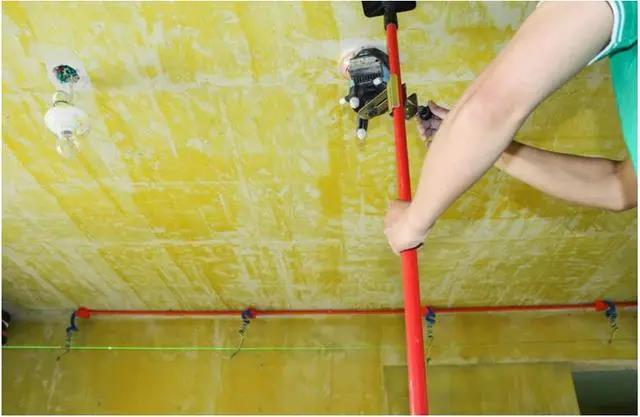

(3)安装吊挂杆、可调节挂件。
①吊杆挂件安装严格按照弹线定位的位置进行。
②吊杆使用膨胀螺栓固定在顶板上,吊杆受垂直拉力,所以安装应通直,无变形扭曲。
③大型灯具、风口、检修口等附加设备设施应增加附加吊杆,严禁将大于3kg的重型灯具、电风扇等重型设备直接安装在吊顶的龙骨上,应设置单独的吊杆将重型设备与顶部结构层直接连接。

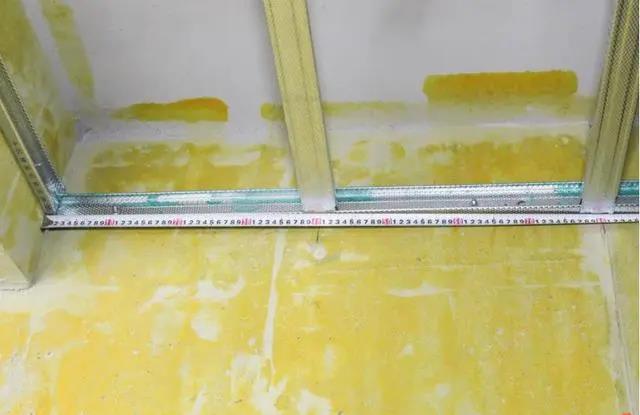

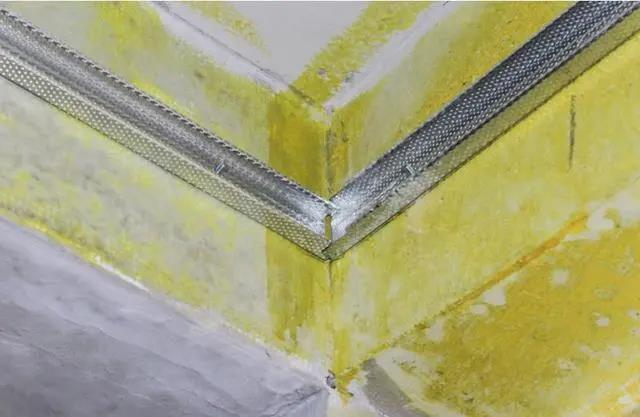

(4)安装边龙骨
①边龙骨安装使用射钉固定在墙面上,边龙骨底面与吊顶标高线齐平。
②射钉固定间距不超过300mm。龙骨端起步固定点距离宜为50mm。射钉有效固定深度不少于40mm。
(5)安装主龙骨
①主龙骨应固定在吊杆上,主龙骨间距要求应符合弹线定位要求。
②主龙骨安装时应按照房间宽度确定是否起拱,当房间短跨小于4000mm时,可以不起拱。当房间跨度超4000mm时。应起拱,起拱高度要求千分之二 。
③主龙骨需要接头时,应使用龙骨连接件对接,邻的龙骨的对接接头要相互错开。
④主龙骨安装完毕之后,必须调平,并注意起拱要求。
(6)安装次龙骨
①次龙骨与主龙骨使用连接卡固定,两端插入边龙骨,使用铆钉固定。
②次龙骨间距按照设计要求,当设计无要求时,间距不超过400mm,在潮湿地区及场所间距宜为300mm。
③次龙骨需要连接时应使用龙骨连接件对接,相邻龙骨的对接接头要相互错开。
④龙骨安装完毕之后应进行隐蔽验收。
⑤安装次龙骨应紧贴主龙骨安装,次龙骨与主龙骨连接挂件也要一正一反,连接固定牢固稳定。检查调水平。
⑥次龙骨距离不得大于400mm,(正常是400mm)在潮湿地区及场所间距宜300mm。
(7)面板覆盖
①面板覆盖之前要确保龙骨内的电气线路安装完毕并预留线头;水管打压测试完毕、管道通风测试完毕并确认合格。

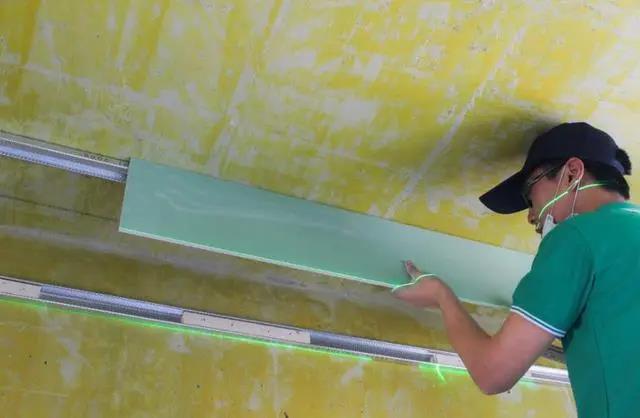

②石膏板安装时,面板长边平行于主龙骨;

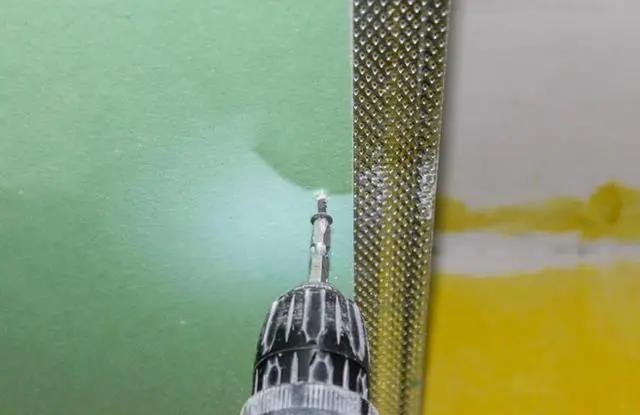

③使用自攻螺丝钉固定面板,安装石膏板应在自由的状态下进行,用自攻螺钉安装饰面板,安装板材应从中间向四周固定。石膏板之间要留出5-8mm的缝隙。
④自攻螺钉与板边的距离:纸包边宜为100-150mm,切割边宜为150-200mm,板周边的钉距宜为150-170mm,板中钉距不得大于200mm。
⑤石膏板整板套割连接拐角处,防止后期开裂 。
⑥侧板安装时,侧板应压底板。即采用底板托立板工艺。防止石膏板裂缝。
⑦侧板的竖向接缝与底板的接缝应错位,防止贯通缝出现。
3、控制要点
(1)吊杆距主龙骨端部距离不能大于300mm;
(2)吊点间距不超过1200mm,次龙骨间距不超过400mm ;
(3)起拱应按房间短向跨度的千分之二。
(4)吊杆长度小于1000mm的情况下可以使用直径6mm吊杆,大于1000mm的情况下应使用直径8mm的 吊杆,3mm到8mm单吊杆垂直承重可以达到200公斤;
(5)主龙骨接头不应超过吊杆100mm;
(6)次龙骨接缝不能大于3mm;
(7)安装后的吊杆端头螺纹外漏长度不小于5mm;
(8)边龙骨安装铁钉间距不应大于吊顶次龙骨的间距 ;
(9)封石膏板时自攻螺丝的间距在150mm-170mm,板中不能大于200mm;
(10)钉眼应做防锈处理;
(11)钉头应嵌入石膏板深0.5-1mm;
(12)石膏板的缝隙不能大于8mm。
